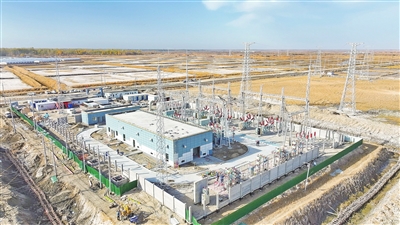

于田县兴荣110千伏输变电工程施工现场俯瞰图(无人机拍摄)。地区融媒通讯员 艾克帕尔江摄
地区融媒讯 (通讯员 热孜宛古丽 麦尔阿巴 艾克帕尔江)11月14日,于田县兴荣110千伏输变电工程进行变电站设备安装,工程已进入冲刺阶段,预计11月30日建成投运。
据了解,于田县兴荣110千伏输变电工程总投资12082万元,包括新建50兆伏安主变压器2台,110千伏双回架空线路37千米,10千伏9回出线线路54.79千米,且新增29台断路器与110千伏克里雅变电站,形成南北走向联络。
兴荣110千伏变电站投入使用后,将使电站布点更加合理,显著提升低压电网手拉手供电能力和供电可靠性。该项目的建成,将满足于田县城双重电源条件需求,增强整体供电能力,助力县域发展。
此外,该工程还将有效缓解克里雅变电站的供电压力,解决其区域网架结构薄弱问题,满足当地电采暖发展需求,提高电网供电可靠性和灵活性。
