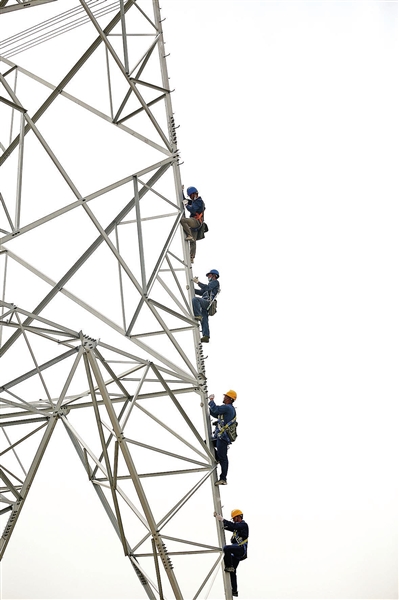

2025年7月13日,新疆环塔里木盆地750千伏输变电工程全线贯通。
2025年7月13日,在民丰县萨勒吾则克乡的188号铁塔下,最后一相导线缓缓穿出。

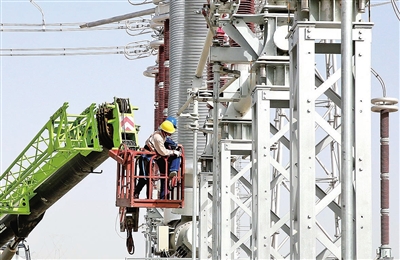

2021年10月10日0时5分,随着750千伏车和二线及750千伏和田变电站新增2号主变压器送电完成,标志着莎车-和田Ⅱ回750千伏输变电工程正式投运。

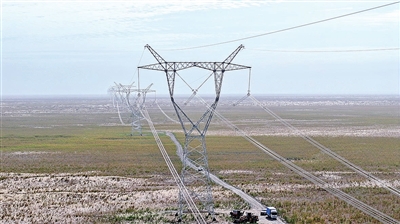

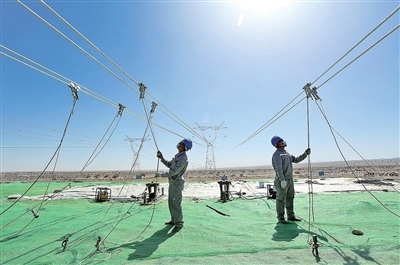

2021年4月10日上午,莎车至和田Ⅱ回750千伏输变电工程线路正式放线。

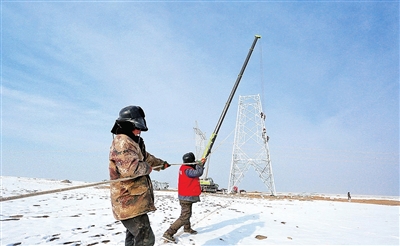

2020年12月21日,莎车至和田Ⅱ回750千伏线路Ⅱ标段Z2135号铁塔组立施工现场。

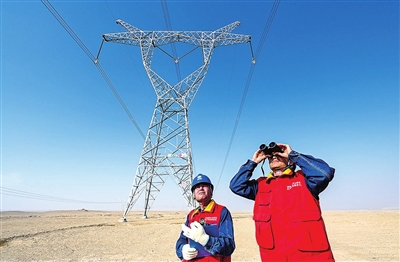

2023年2月13日,国网墨玉县供电公司萨依巴格乡供电所员工查看沙漠、戈壁地段的750千伏车和(莎车至和田)一、二线的运行安全情况。

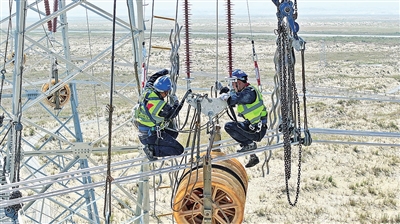

2021年8月26日,莎车-和田Ⅱ回750千伏输电线路工程3057号塔至2058号塔之间,电力工人仔细进行工程验收。
2025年7月13日,在民丰县萨勒吾则克乡,直径27毫米的最后一相导线经牵引机从178号耐张塔缓缓送出,当红色导线走板通过滑轮抵达188号耐张塔时,和田—民丰—且末—若羌750千伏输变电工程宣告全线贯通。这一关键节点,意味着历时15年建设的新疆环塔里木盆地750千伏输变电工程正式“合龙”——我国规模最大的750千伏超高压环网工程就此成型。
作为环绕53万平方公里塔里木盆地的电力动脉,该工程自2010年启动,总投资达197.9亿元,沿途新建10座变电站,架起4197千米线路,宛如一条“电力巨龙”环抱盆地。目前,工程已进入验收消缺阶段,预计今年下半年将正式投运供电。
地区融媒记者 许晓龙 赵渤 张勇 阿巴拜科日摄影报道
