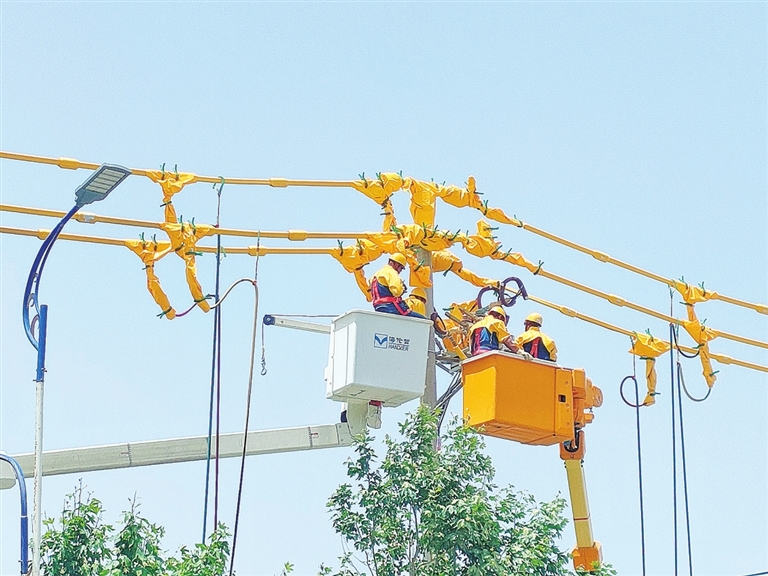

地区融媒讯 (记者 努尔古再丽 通讯员 魏广友 程雪英)5月29日,国网和田供电公司施工人员在10千伏滨工三线1024线路081号1线1号杆首次采用旁路带负荷更换断路器方式作业(三类复杂带电作业),确保和田市北京工业园区杭州大道周边3800余户高低压客户用电零影响、零感知。
据了解,此次是国网和田供电公司首次开展三类复杂带电作业,标志着作业能力从简单一二类向复杂三四类的跨越。带负荷更换断路器作业是通过引流线采用“心脏搭桥”的方法,分别将两侧电源连接至断路器,建立一个临时旁路电源通道。在不停电的情况下实现加装新的断路器,既不影响客户正常用电,又减少检修计划,避免了用户生产生活用电的困扰。
“和田供电公司首次实施三类复杂带电作业,具有里程碑意义,为今后探索配电网带电作业新技术打下坚实基础。”国网和田供电公司配网管理部负责人景斌介绍说,三类复杂带电作业步骤多、流程复杂,安全风险等级高,对作业人员技能水平、体能素质都有严格要求,前期已做好各项安全措施,确保安全高效推进作业任务。
经过4个小时的紧张作业,国网和田供电公司圆满完成了旁路带负荷更换断路器工作。下一步,该公司将着力提升带电作业能力,扩大带电作业范围,为用户生产生活提供便利,为地区经济高质量发展提供安全、稳定、优质、可靠的电力保障。
