第01版:头版 2024年11月12日

和田夜市项目建设预计明年6月竣工

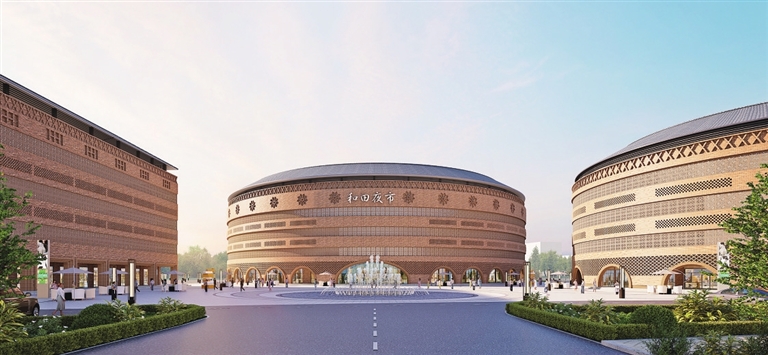

  建成后的和田夜市效果图。

  地区融媒讯  (记者  古哈尔尼沙)11月8日,在和田夜市项目建设施工现场,塔吊耸立、机器轰鸣,工程车辆来回穿梭,施工人员忙碌作业。项目建设方抢抓工期,按下建设“加速键”。

  和田夜市项目总投资超5亿元,由中基地产集团投资建设,占地约71亩,总建筑面积5.4万平方米,是和田重点招商引资项目。该项目由三幢主体建筑和一条仿古街区构成,将特色美食、玉石黄金、歌舞演绎、特色民宿及仿古街区融为一体,设计铺位560余个,规划停车位496个,打造一站式商业综合体。

  “目前,‘玉石巴扎’楼盘已封顶,正在进行内部作业,其他楼盘建设稳步推进中。”中基地产集团和田城市公司副总经理王晨说。

  在一号楼盘建设区域,记者看到,地下负13米区域施工已经完工,工人正在进行后续施工。王晨告诉记者,一号楼总建筑面积约2.4万平方米,为地上三层、地下一层,将搭建深达13米的升降舞台,未来将成为和田夜市项目的核心区域。

  随后,记者来到二号楼建设施工现场。楼盘主体结构已经完工,工人正在进行屋面主体施工及内墙砌筑。王晨介绍,预计年底二号楼将全面完成外墙、钢结构穹顶、窗户安装及夜景照明等工程。

  记者来到三号楼建设区域,看到地上二至三层的窗框已经安装完毕,内墙砌筑及钢结构穹顶龙骨焊接也已完工,屋面瓦施工已近20%,工人正在紧张地进行外墙砌筑与夜景照明的施工。

  “项目建成后,和田夜市将成为和田一张新名片,吸引更多游客前来参观游玩。”王晨告诉记者,目前各项工程进展顺利,预计2025年6月中旬全面竣工,10月全部投入运营。
